2、配制砂漿 1)、施工使用的砂漿分為專用粘結砂漿及面層聚合物抗裂砂漿。

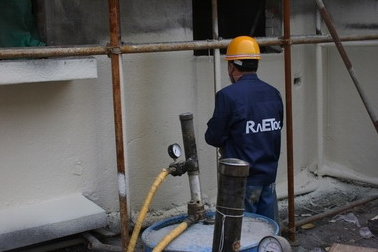

2)、施工時用手持式電動攪拌機攪拌,拌制的粘結砂漿重量比為水:砂漿=1:5,邊加水邊攪拌;攪拌時間不少于5min,攪拌必須充分、均勻,稠度適中,并有一定黏度。
3)、砂漿調制完畢后,須靜臵5min,使用前再次進行攪拌,拌制好的砂漿應在1h 內用完。
3、刷專用界面劑一道為增強擠塑板與粘結砂漿的結合力,在粘貼擠塑板前,在擠塑板粘貼面薄薄涂刷一道專用界面劑;待界面劑晾干后方可涂抹聚合物粘結砂漿進行墻面粘貼施工。
4、預粘板端翻包網格布在飄窗板、挑檐、陽臺、伸縮縫等位臵預先粘貼板邊翻包網格布,將不小于220mm 寬的網格布中的80mm 寬用專用粘結砂漿牢固粘貼在基面上(粘結砂漿厚度不得超過2mm),后期粘貼擠塑板時再將剩余網格布翻包過來。
5、粘貼擠塑板

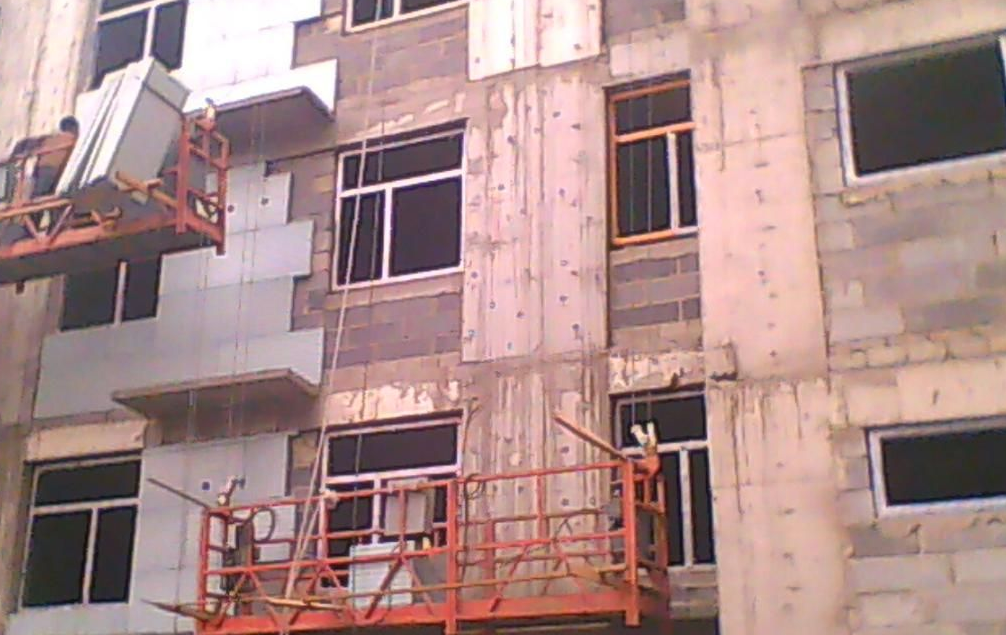

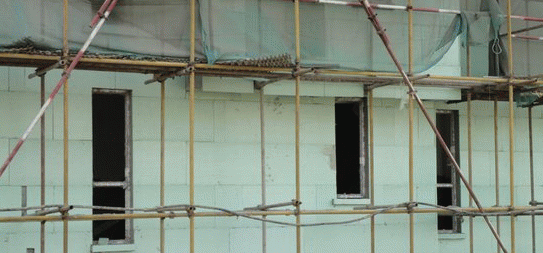

1)、施工前,根據各棟號整個外墻立面的設計尺寸編制擠塑板的排板圖,以達到節約材料、提高施工速度的目的。擠塑板以長向水平鋪貼,保證連續結合,上下兩排板須豎向錯縫1/2 板長,局部最小錯縫不得小于200mm。
2)、指定某一基面處理完成的樓層作為樣板層交與外保溫單位進行樣板層施工。擠塑板的粘貼應從細部節點(如飄窗、陽臺、挑檐)及陰、陽角部位開始向中間進行。施工時要求在建筑物外墻所有陰陽角部位(如飄窗、陽臺、挑檐等)沿全高掛通線控制其順直度,并要求事先用墨斗彈好底邊水平線及100mm 控制線,以確保水平鋪貼,在區段內的鋪貼由下向上進行。
3)、粘貼擠塑板時,板縫應擠緊,相鄰板應齊平,施工時控制板間縫隙不得大于2mm,板間高差不得大于1.5mm。當板間縫隙大于
2mm 時,須用擠塑板條將縫塞滿,板條不得用砂漿或膠結劑粘結;板間平整度高差大于1.5mm 的部位應在施工面層前用木銼、粗砂紙或砂輪打磨平整。
4)、按照事先排好的尺寸切割擠塑板(用電熱絲切割器),從拐角處垂直錯縫連接,要求拐角處沿建筑物全高順直、完整。
5)、用抹子在每塊擠塑板周邊涂50mm 寬專用聚合物粘結砂漿,要求從邊緣向中間逐漸加厚,最厚處達10mm;注意在擠塑板的下側留設50mm寬的槽口,以利于貼板時將封閉在板與墻體間的空氣溢出。然后再在擠塑板上抹8 個厚10mm φ100 的圓形聚合物粘結砂漿灰餅6)、用條點法涂好聚合物砂漿的擠塑板必須立即粘貼在墻面上,速度要快,以防止粘結砂漿表面結皮而失去粘結作用。條點發涂抹聚合物粘結砂漿時,粘貼時不允許采用使板左右、上下錯動的方式調整預粘貼板與已貼板間的平整度,而應采用橡膠錘敲擊調整;目的是防止由于擠塑板左右錯動而導致聚合物粘結砂漿溢進板與板間的縫隙內。
7)、擠塑板按照上述要求貼墻后,用2m 靠尺反復壓平,保證其平整。
